陕西省太阳能行业协会
Shaanxi Solar Energy Industry Association
您好,欢迎访问陕西省太阳能行业协会官方网站!

2030年450GW目标!每年至少35GW

来源:每日光伏新闻

文 | PV Tech Premium

翻译 | Selina

编辑 | 肖蓓

出品 | PV Tech 每日光伏新闻


如要实现印度政府2030年450GW装机容量的目标,印度需要发布更多的可再生能源招标。

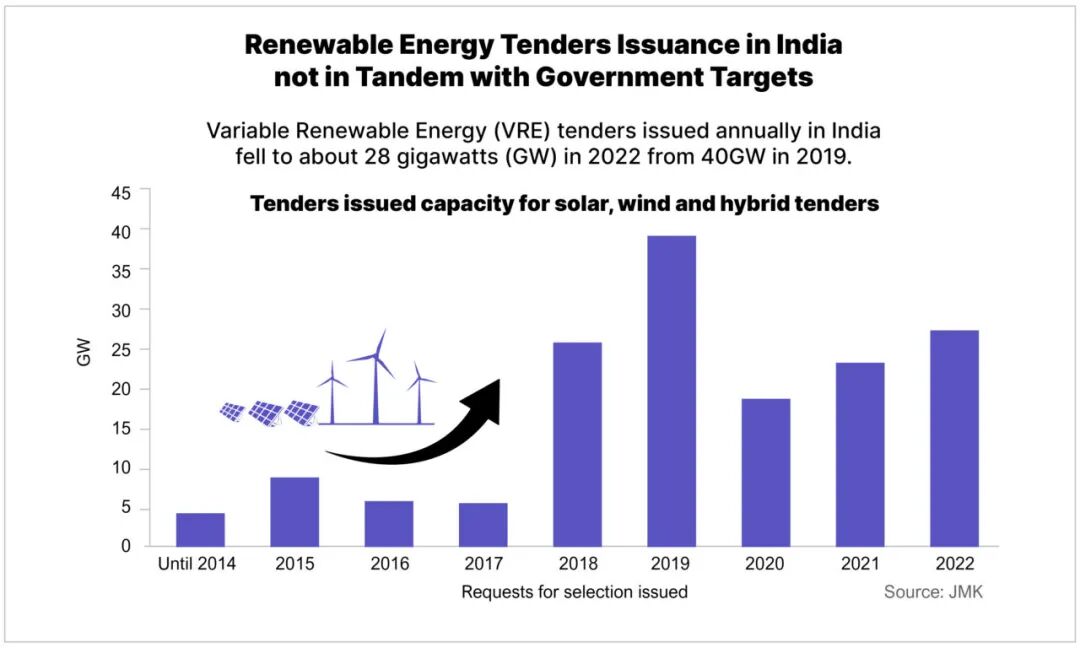

根据JMK研究与分析公司(JMK)和能源经济与金融分析研究所(IEEFA)的一份联合报告,2022年印度发布了28GW可再生能源招标,低于2019年的40GW。


报告人Vibhuti Garg表示:"为了达到2030年的目标,印度需要每年至少开放35GW的可再生能源招标。"



印度古吉拉特邦一处200MW项目


可再生能源招标量下降的核心原因之一是配电公司的口味改变,从太阳能和风能直接项目转向风能-太阳能混合项目或太阳能-储能项目。


JMK表示,这种转变是由于太阳能和风能资产固有的间歇性发电特点,而混合项目或那些与储能配套的项目可以提供更稳定的电力,对承购商更具吸引力。然而,这些项目的成本较高,如果没有政府支持,往往不具备经济性。


印度各邦的招标情况也不一致,这导致了全国增量的下跌。可再生能源购买义务(RPO)适用于所有的邦,但采用情况各不相同;一些邦已经完全达到了他们的要求,而另一些邦则在摇摆或放宽期限。


配电公司偏好不断变化的情况已所有减少,印度各邦在履行购买义务方面的表现也不一致。


JMK Research公司顾问Prabhakar Sharma表示, "像卡纳塔克邦和安得拉邦这样的、可再生能源丰富的邦已经实现了他们的RPO目标。因此,尽管可再生能源跨邦电网传输仍然免费,但这些邦的招标活动已经明显放缓。"



与2019年的招标水平相比,成本的增长和不一致的各邦表现使过去三年的表现不佳


PV Tech Premium上个月采访了分析公司印度之桥。印度之桥表示,如要实现2030年太阳能目标,那么所有的邦都有义务实现其RPO目标。目前,只有五个邦公开同意了这些目标。


报告称,开发商对招标的参与度也在下降。型号和制造商批准清单(ALMM)和基本关税(BCD)政策的影响已经推高了价格,项目一直在努力采购组件,这反过来降低了开发商承担风险和积极投标的意愿。


政府最近宣布计划将ALMM放宽两年,从而允许更多公司在印度供应光伏项目。利好国内光伏制造!印度将放宽ALMM两年

在实现2030年目标的解决方案和路径方面,报告建议招标机构需要采取和谐的方法,在招标设计和收费时,考虑开发商和配电公司的期望。价格必须得到控制,同时还要推动竞争。


上个月,PV Tech报道了IEEFA的另一份报告,该报告指出了印度未来的混合太阳能项目和企业PPA的投资潜力。


报告称,RPO也必须在所有的邦坚决执行,对失败进行处罚并保证付款以缓解开发商对投标项目延迟付款的担忧。


Vibhuti Garg表示,如果这些措施得以实施,每年增加35GW容量是可能的,尽管35GW仍然是一个雄心勃勃的目标。
